暴雨來臨之前,湖北科投夜以繼日,分秒必爭,克服重重困難,24天完成千畝拆遷清障清表清淤場平。累計完成160項障礙清除、100余萬方土方調運、24萬方淤泥和雜填土外運及55萬方抽排水任務,較原計劃提前15天,創東湖高新區大型場平工程新紀錄。

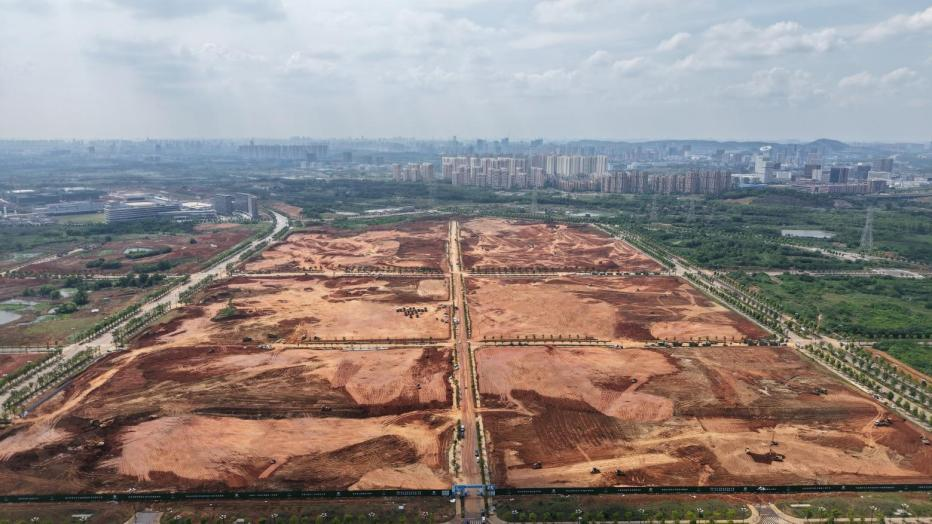

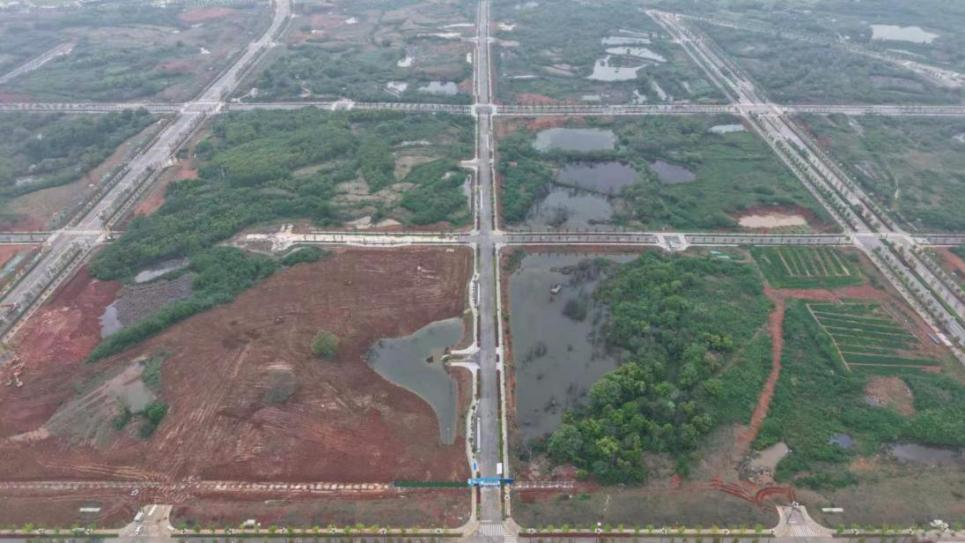

4月18日實景圖

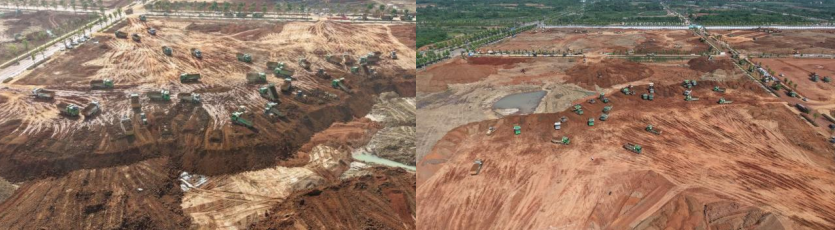

5月15日完工實景圖
五大難點疊加,任務有多“硬”
即將落位的省市區重點戰略項目,場平是“第一關”,但擺在面前的,是五大難題:
工期緊:原定51天。
雨季:4-5月武漢多雨,進一步擠壓工期。
清障難:3個村、160處障礙(房屋、墳地、苗木、水塘)。
面積大:1019畝,相當于95個足球場。
外運量大:24萬方淤泥雜填土,約為96個游泳池。
對比同類項目,255畝場平需要5個月,542畝需要8個月。
而我們,只有51天。
吹起集結號,開啟大會戰
4月9日項目開工,前期清障受阻,前10天僅完成28%清障目標。
按這個速度,“530”完工幾乎無望。
“爭分奪秒,夜以繼日,發揚鐵棚精神”——這是區里下達的動員令。

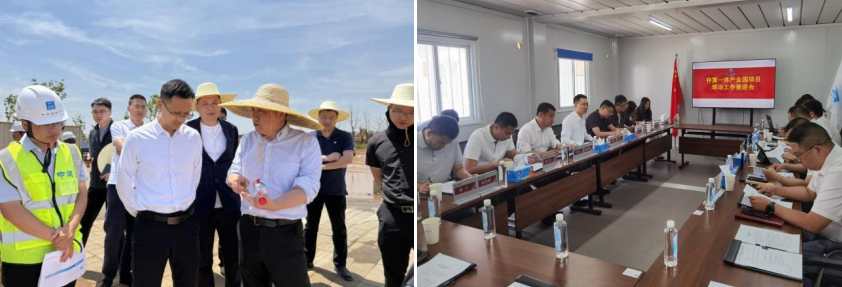

湖北科投黨委書記、董事長余季生第一時間帶隊扎進現場,同豹澥街道、中建三局立下軍令狀:
“7天完成清障清表,5月20日完成場平!”
63項任務清單逐一分解,日報、周報直報,問題“不過夜”。
成立突擊隊,24小時駐守現場,與時間賽跑。

政企聯動,5天拔掉115顆“釘子”
剩下的115項障礙——37處水塘、55處房屋、11處苗木果園、12處菜地——個個難啃。
湖北科投與豹澥街道、中建三局組成清障突擊隊,機械頂在障礙前,談好一處、清理一處,晝夜不息。
最硬核的兩天: 4月22日、23日,冒雨完成清障82項(占總量的51%),清表344畝(占總量的34%)。
分秒必爭的執行力,就是在雨中跑出來的。

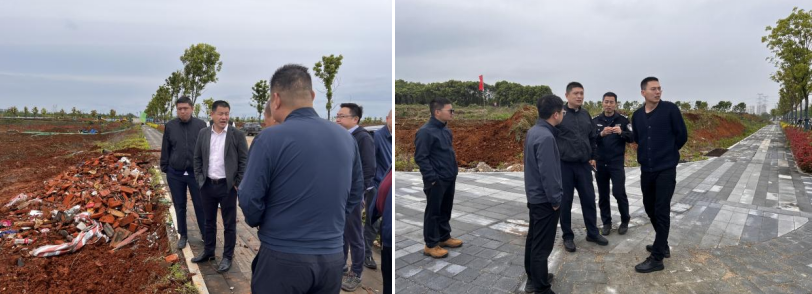

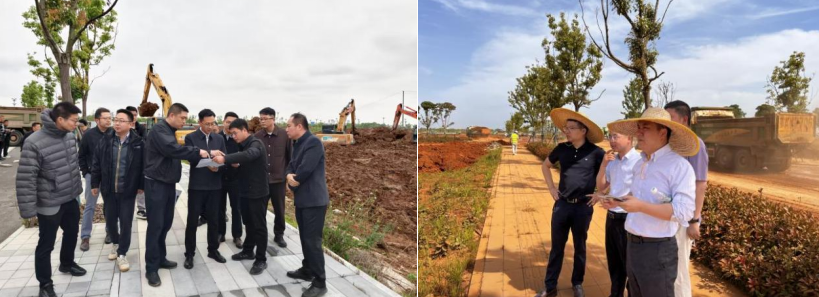

街道協調

專班推進
夜以繼日,21天拿下千畝場平
湖北科投主要領導每日現場調度,突擊隊放棄“五一”假期。
日均投入超300臺機械,24小時輪班作業,分區域、分批次推進,形成“多點開花、全面推進”的攻勢。
五一當周:外運淤泥雜填土15萬方(占總量62%)。
5月10日—12日:3天完成地塊間土方調運30萬方,日均調運8000臺次。
至5月15日,100萬方土方調運、24萬方淤泥外運、55萬方抽排水全部完成,比“530”目標提前15天!

日間施工

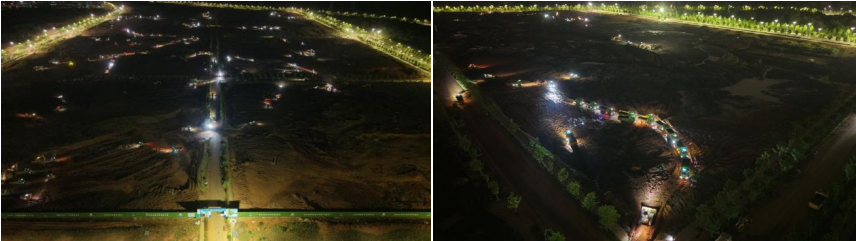

夜間施工
科學管控,既搶速度又省成本
趕工期不等于“蠻干”。湖北科投同步優化設計方案:
將優質土由“外運棄置”調整為就近利用,節省投資上千萬元。
統籌場平與后續廠區設計高程,為后期地下室施工節約15天工期。
速度與效益,我們都要。
這場會戰,我們打出了“鐵棚精神”
1019畝,歷時37天,有效工期24天,提前15天。
每一個數字背后,都是湖北科投人與豹澥街道、中建三局總承包公司并肩奮戰的日夜。
“鐵棚精神”不是口號,是機械的轟鳴、是雨中的堅守、是每一個問題不過夜的凌晨。
為每一位攻堅者點贊!
湖北科投,使命必達!
